Kuntakeskuksen kehittämishanke Nova Lempäälä
Uusi kuntakeskus on Nova Lempäälä.
Lempäälän kuntakeskuksen kehittämishankkeen visiona on yhdistää rautatien halkaisema Lempäälän keskusta tiiviiksi ja viihtyisäksi kokonaisuudeksi. Kuntakeskuksen kehittämishanke kantaa nimeä Nova Lempäälä. Erilaisten toimintojen sijoittuminen uudella tavalla rikkoo rajoja mahdollistamalla Lempäälän keskustasaarelle yhteistyötä ja aktiivisuutta. Nova Lempäälä luo Lempäälän ydinkeskustan täysin uudenlaisena kaikenikäisten iloksi.
Uusi omanlainen ja ainutkertainen puutarhakaupunkikylä houkuttelee asuntorakentamista ja liike-elämää. Keskustaan rakentuu koteja monenlaiseen makuun noin 2000 asukkaalle. Lempäälän kuntakeskuksesta on kaikkialle lyhyt matka. Omalta rautatiepysäkiltä pääradan varrelta matka Tampereelle taittuu 10 minuutissa, autolla Tampere-Pirkkalan lentoasemalle pääsee noin 20 minuutissa ja Tampere-Helsinki moottoritielle noin 5 minuutissa.
Kuntakeskuksen veturina ja tulevana kuntalaisten olohuoneena toimii Lempäälä-talo, johon sijoittuvat Lempäälän kunnan uusi pääkirjasto monitoimitiloineen, Lempäälän kunnan ja kuntakonsernin yhtiöiden palvelut, ravintola sekä yhteiskäyttö-, liike- ja palvelutiloja. Noin 300 paikkainen pysäköintitalo palvelee niin keskustassa asioivia kuin työpaikkaliikennettäkin ja helpottaa uusien asukkaiden autopaikkatarvetta sekä junaliikenteen liityntäpysäköintiä. Historiallinen akseli kirkkotorilta Manttaalitalolle kulkee tulevaisuudessa uuden rautatiesillan yli jatkuen Lempäälä-talon raittina aina Puistokadulle asti.

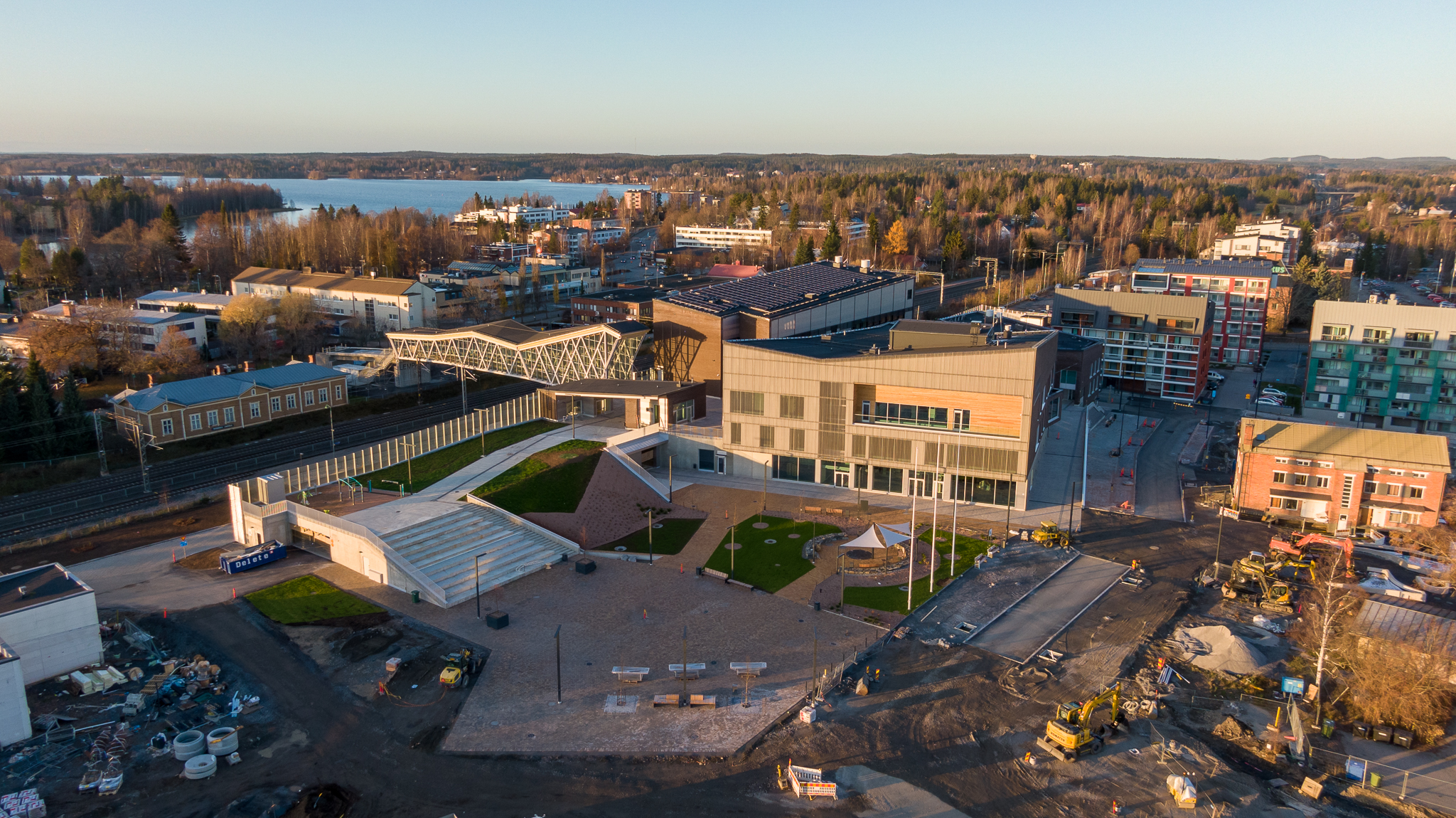

Lempäälä-talo valmistui lokakuussa 2020. Lempäälä-talon ympärillä olevien kortteleiden kehitystyö jatkuu edelleen.
Kuntakeskuksen uutisia
Vko 10
Rakennuksen jyrkkien kattolapeosuuksien aluslaudoitus- ja kermityö valmistui edeltäneen työviikon
päätteeksi. Ilmanvaihtourakoitsija pääsi jatkamaan yläpohjan kanavaeristyksiä, joista valmiina on n.
60 % kokonaismäärästä.
Lattiatasoituksia on tehty kuiva- ja märkätilojen osalta 4. kerrokseen asti. 5. – 6.krs paikallavaluholvien
porareikämittausten tulokset luetaan kalenteriviikon 12 alussa.
3. kerroksessa märkätilojen seinät sekä D-portaan huoneistot ovat tasoitustyön puolesta valmistuneet. Työ
jatkuu 3.kerroksen C-portaan puolella.
1.krs D-portaan asuntojen märkätilat on saumattu ja silikoonattu. 2. kerros valmistuu samojen työvaiheiden
osalta viikon 11 loppuun mennessä.
Vko 11
Maanantaina 14.3.2022 aloitetaan rakennuksen molempien porrashuoneiden päätykolmioiden ulkopuolen
tuulensuojalevytys- ja esivalmistelut kuun vaihteessa käynnistyvää julkisivumuurausta varten.
Keskiviikkona 16.3.2022 työmaalle toimitetaan ja sisään kannetaan 1.kerroksen kalusteet. Asennustyö alkaa
torstaina 17.3.2022 yhden asentajan voimin.
LVI-urakoitsijat suorittavat loppuviikosta porrashuoneiden hormien vesijohtojen sekä IV-kanaviston
painekokeet.
